総合あんしんセンター建設工事
1 施工業者
建築工事 大旺・晃立・入交特定建設工事共同企業体
電気工事 日産・泉・伊東特定建設工事共同企業体
空調工事 寿・一一設備特定建設工事共同企業体
給排水衛生工事 四国パイプ・東邦特定建設工事共同企業体
2 工事の経過

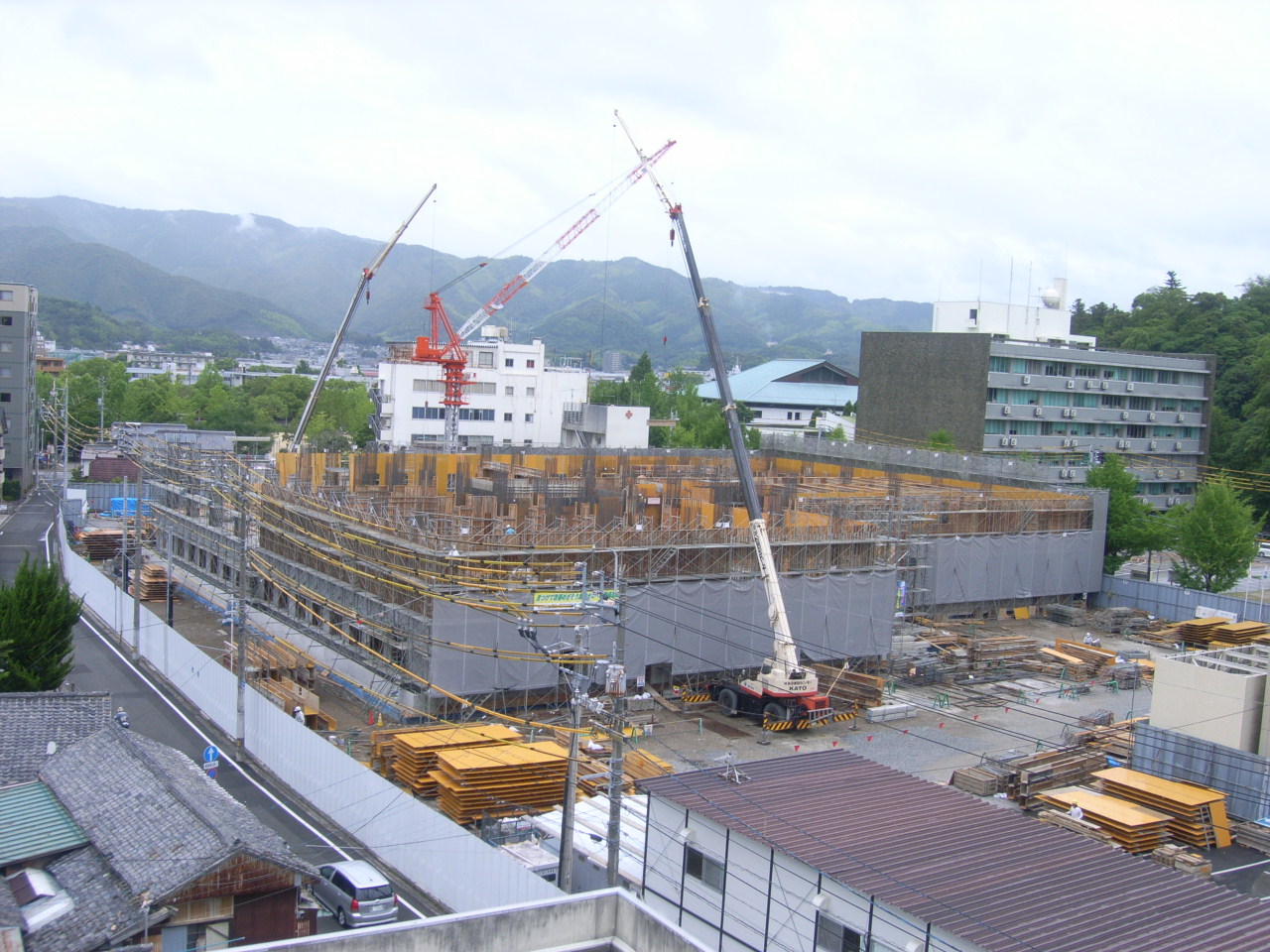

H20. 1.15 請負工事の公告
H20. 2. 8 請負工事の入札
H20. 2.15 請負工事の仮契約
H20. 3.25 請負工事の本契約
H20. 4.15 安全祈願祭(安全祈願祭の様子)

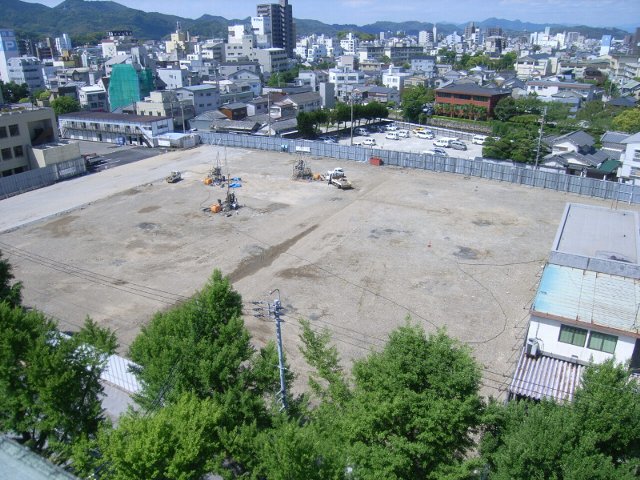

H20. 5.17 支持層深度調査(支持層深度調査の様子)

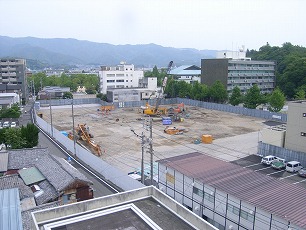

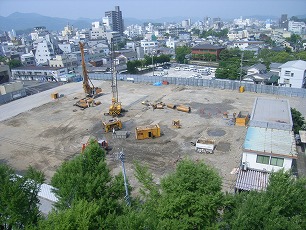

H20. 6.10 既存杭撤去工事(既存杭撤去工事の様子)

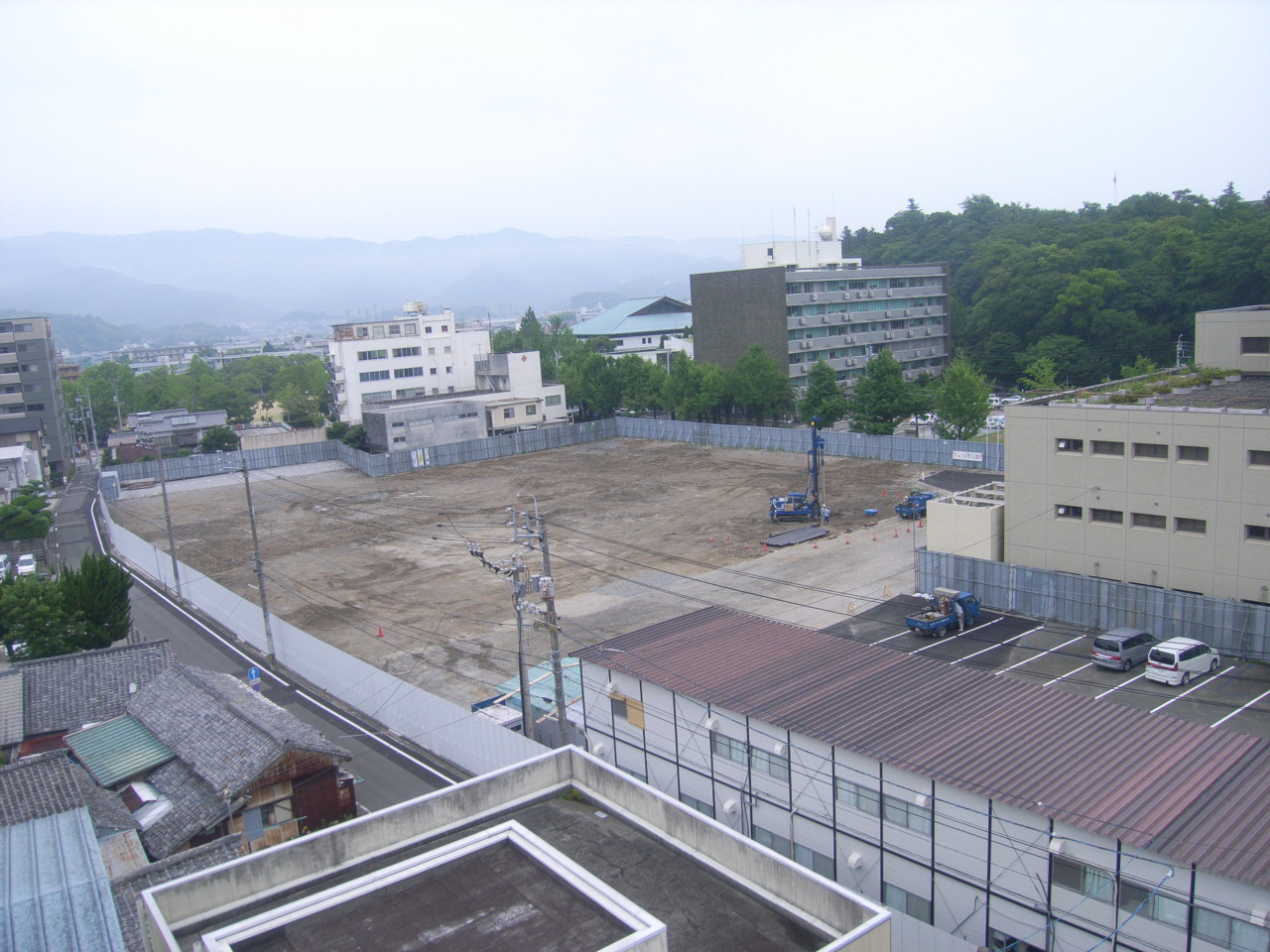

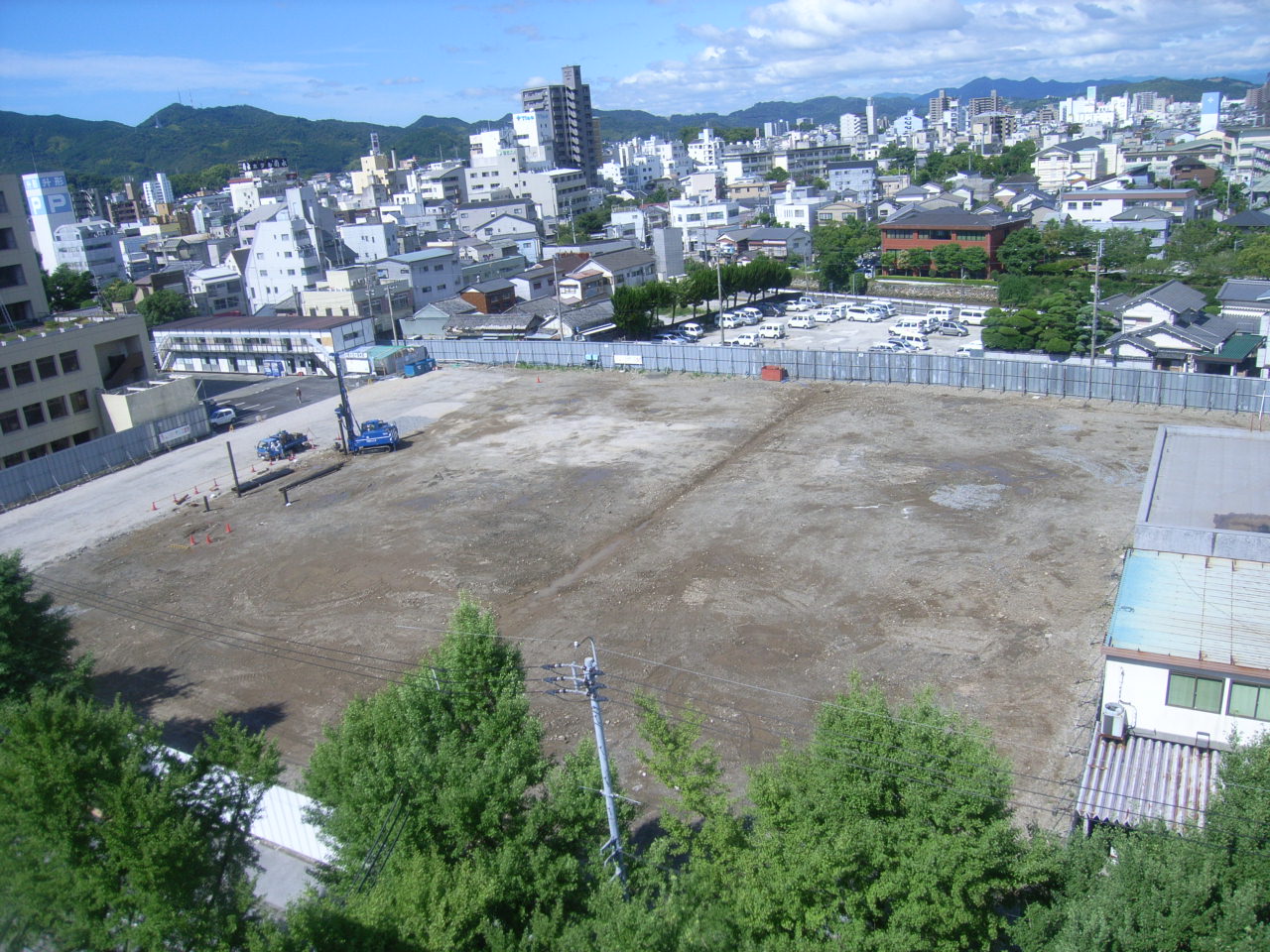

H20. 7. 9 キャノピー杭工事(キャノピー杭工事の様子)

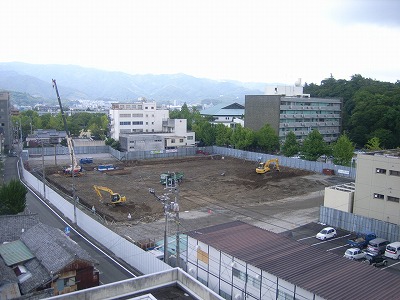

H20. 8.28 一次掘削,山留工事(一次掘削,山留工事の様子)
H20. 9.18 杭工事(杭工事の様子)
H20.10.23 杭工事(搬入・打ち込みの様子)

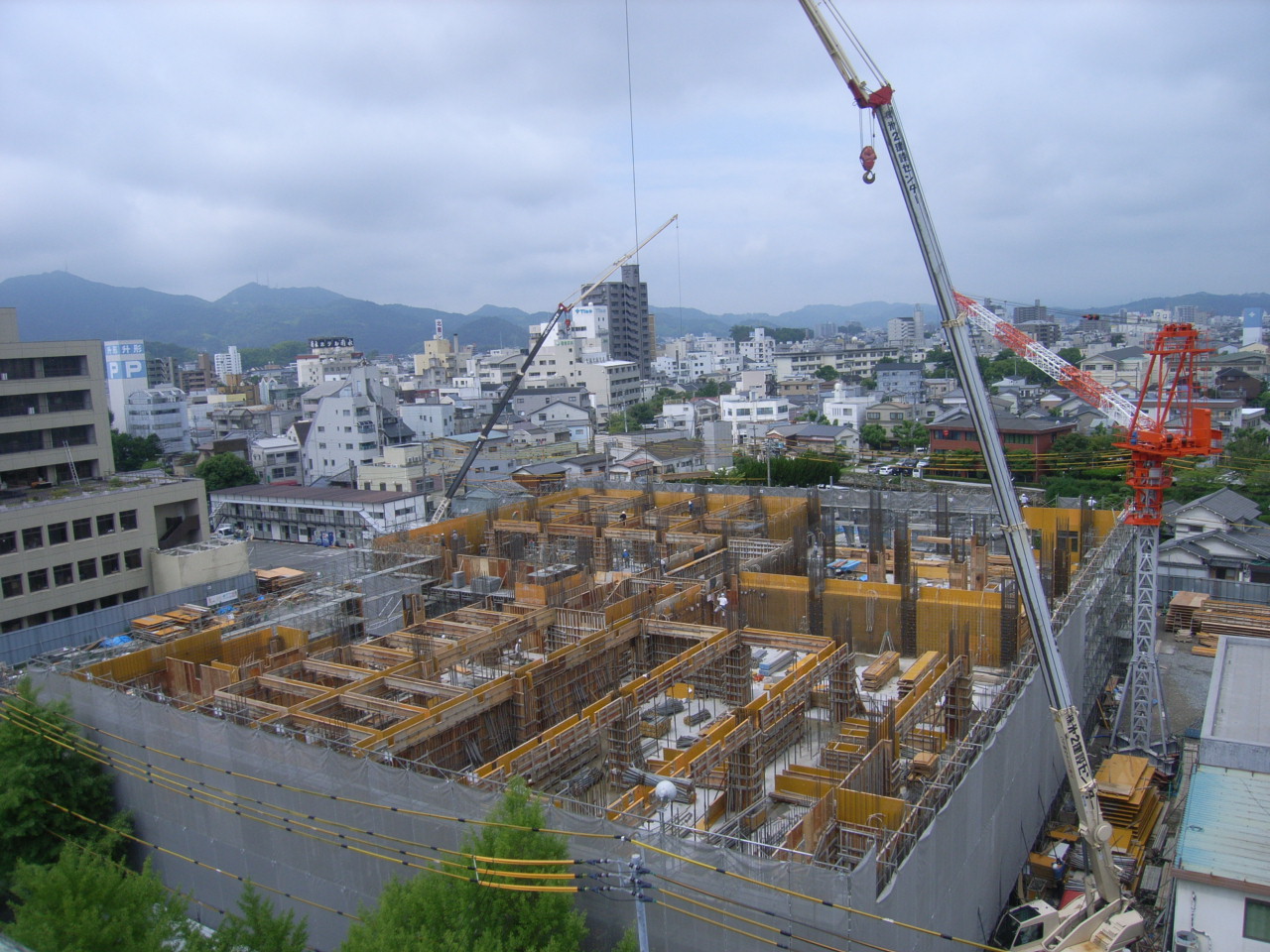

H20.11.25 土工事(掘削等の様子)
H21. 2.20 基礎工事(基礎工事の様子)
H21. 4.27 免震層工事(免震層工事の様子)
H21. 6.23 建物本体工事(建物本体工事の様子)
H21. 7.28 建物本体工事その2(建物本体工事その2の様子)
H21.10. 7 建物本体工事その3(建物本体工事その3の様子)
H21.11.25 建物本体工事その4(建物本体工事その4の様子)
安全祈願祭の様子
安全祈願祭
平成20年4月14日午前11時から,各工事共同企業体代表(大旺建設株式会社) 主催の安全祈願祭が行われ,市長ほか関係者約80名が工事の安全を祈願しました。

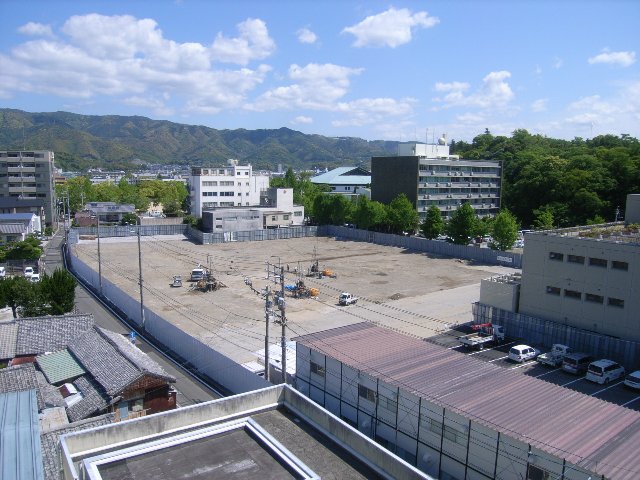

支持層深度調査の様子
既存杭撤去工事の様子
キャノピー杭工事の様子

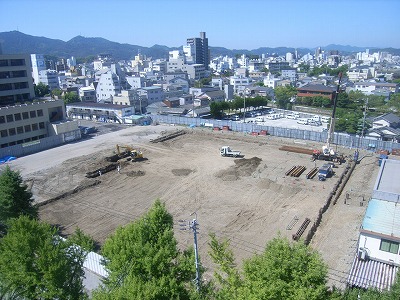

一次掘削,山留工事の様子

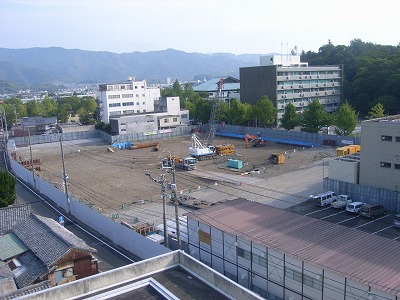

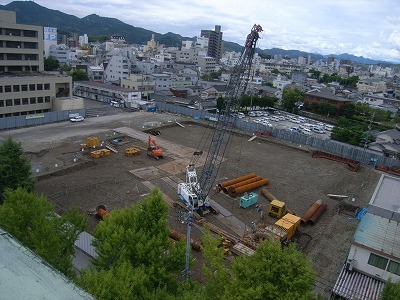

杭工事の様子

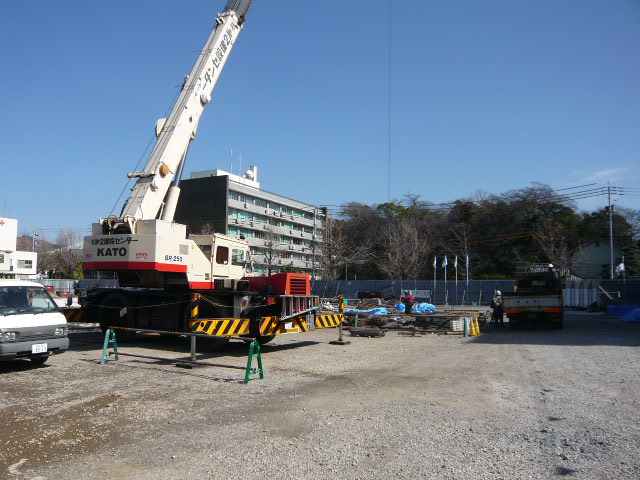

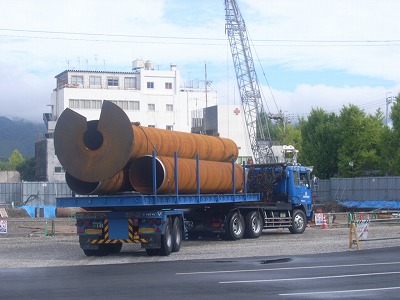

搬入・打ち込みの様子
掘削等の様子
掘削等の様子

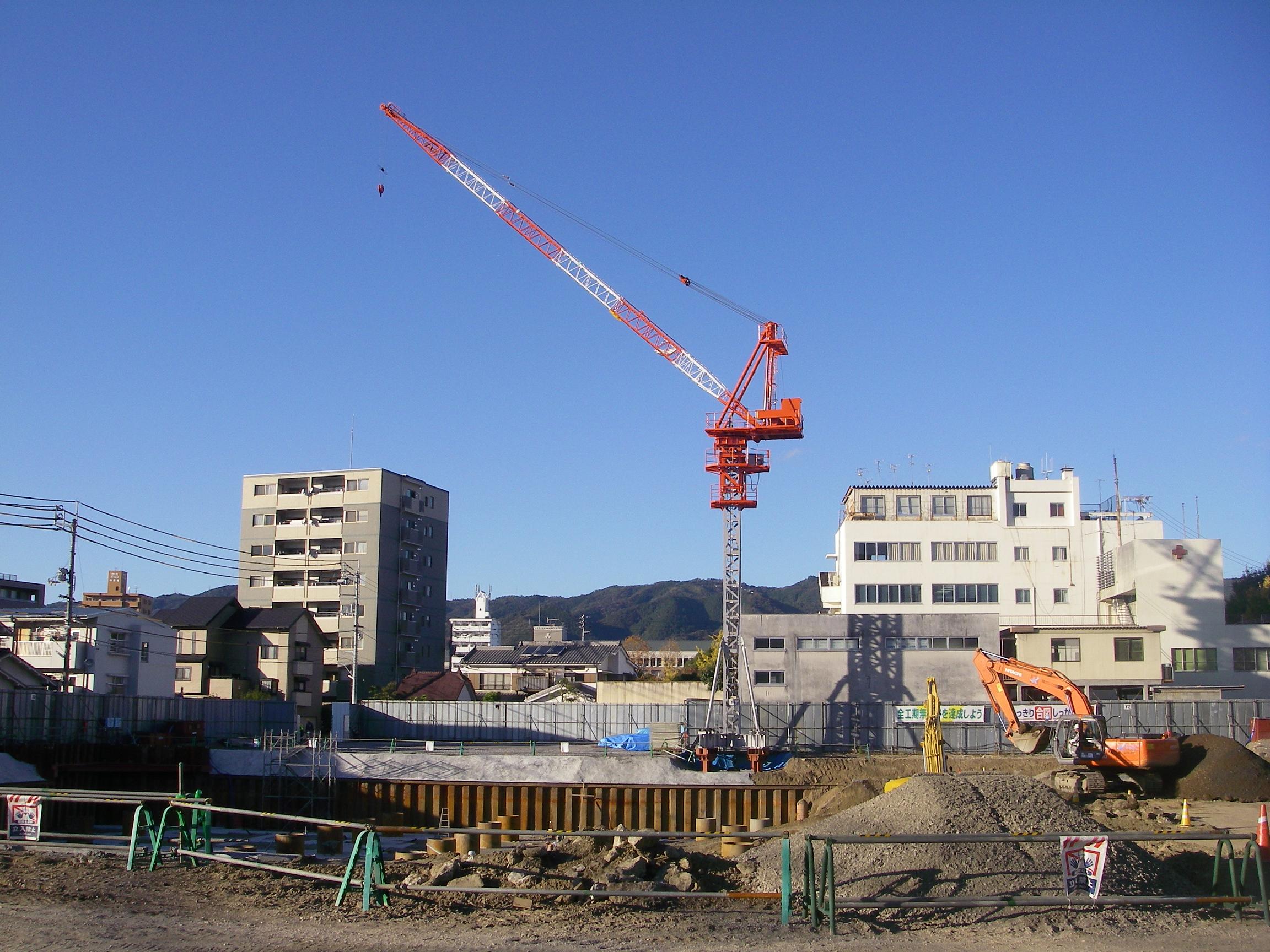

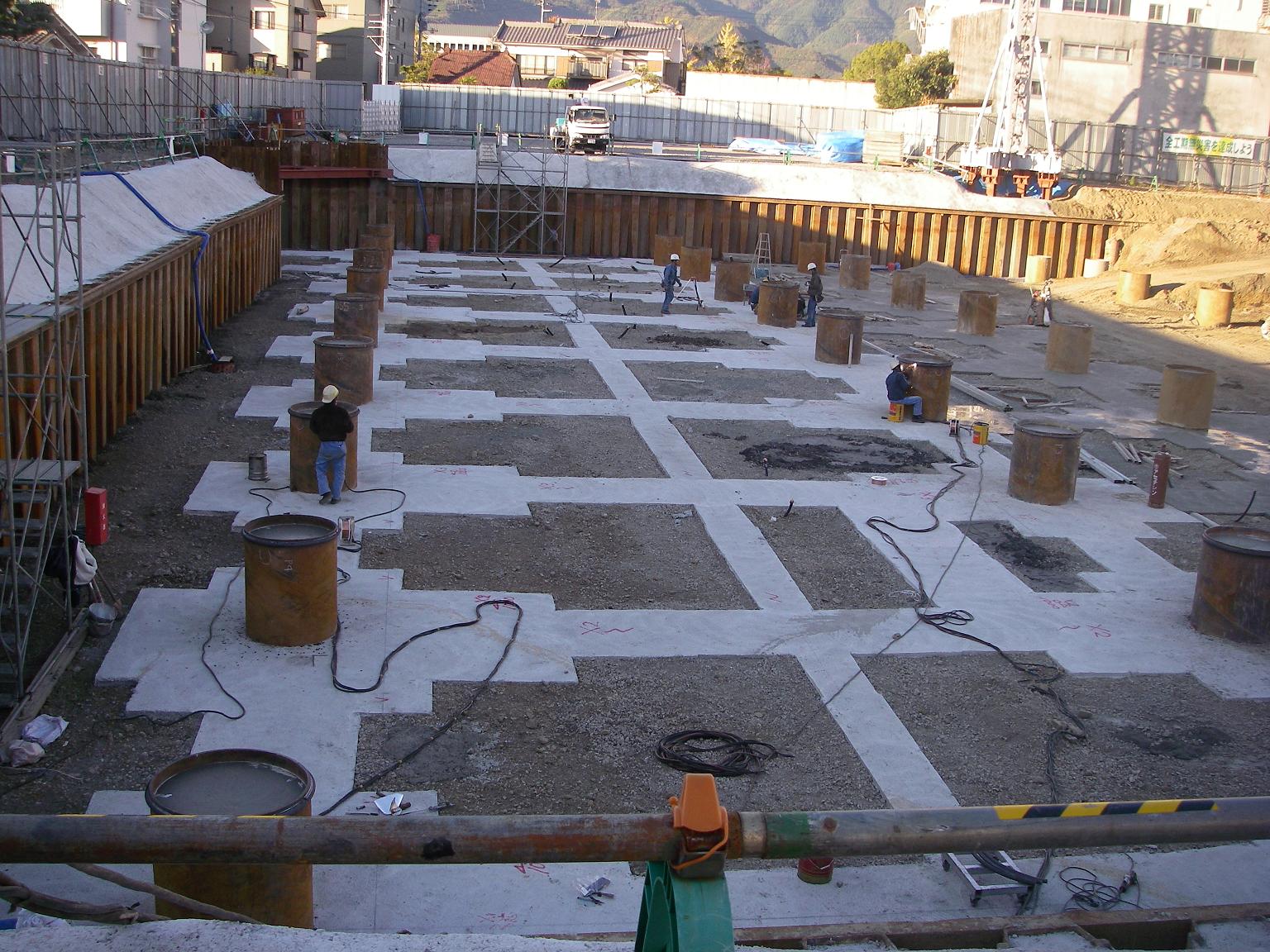

地下の様子とタワークレーンです。地下の作業が進み,半分程度が現れました。並んでいるのは打ち込んだ杭の上部です。タワークレーンの設置も終わりました。

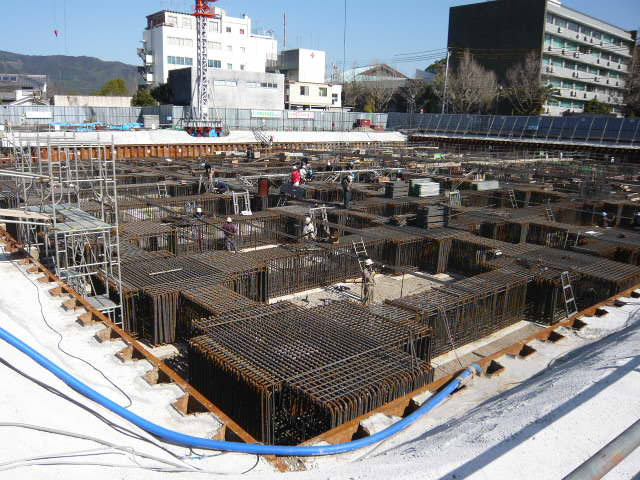

基礎工事の様子
免震層工事の様子
免震層工事の様子
免震層の内部に免震装置を取り付けています。また,免震層の外壁の防水処理を行っています。

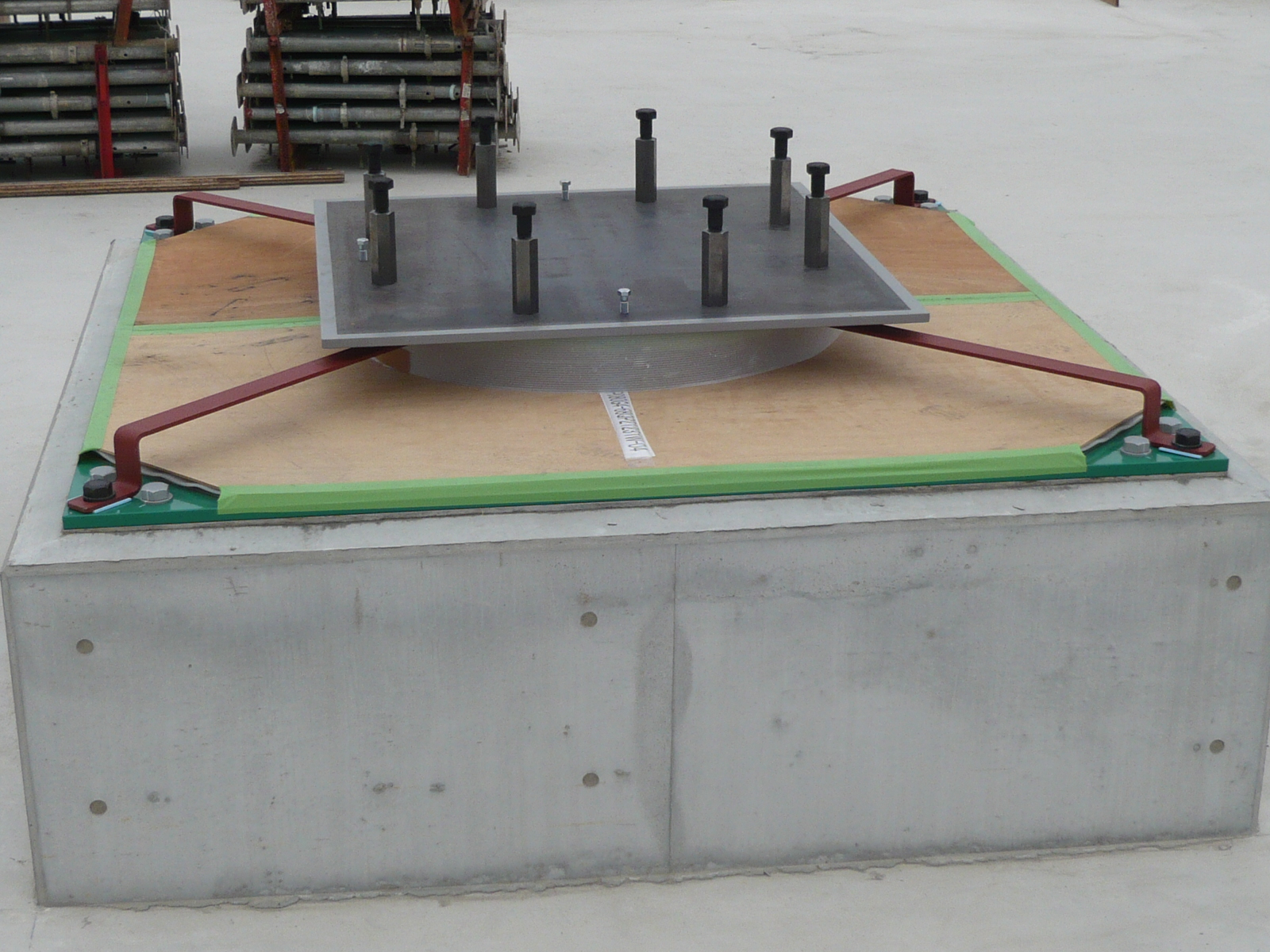

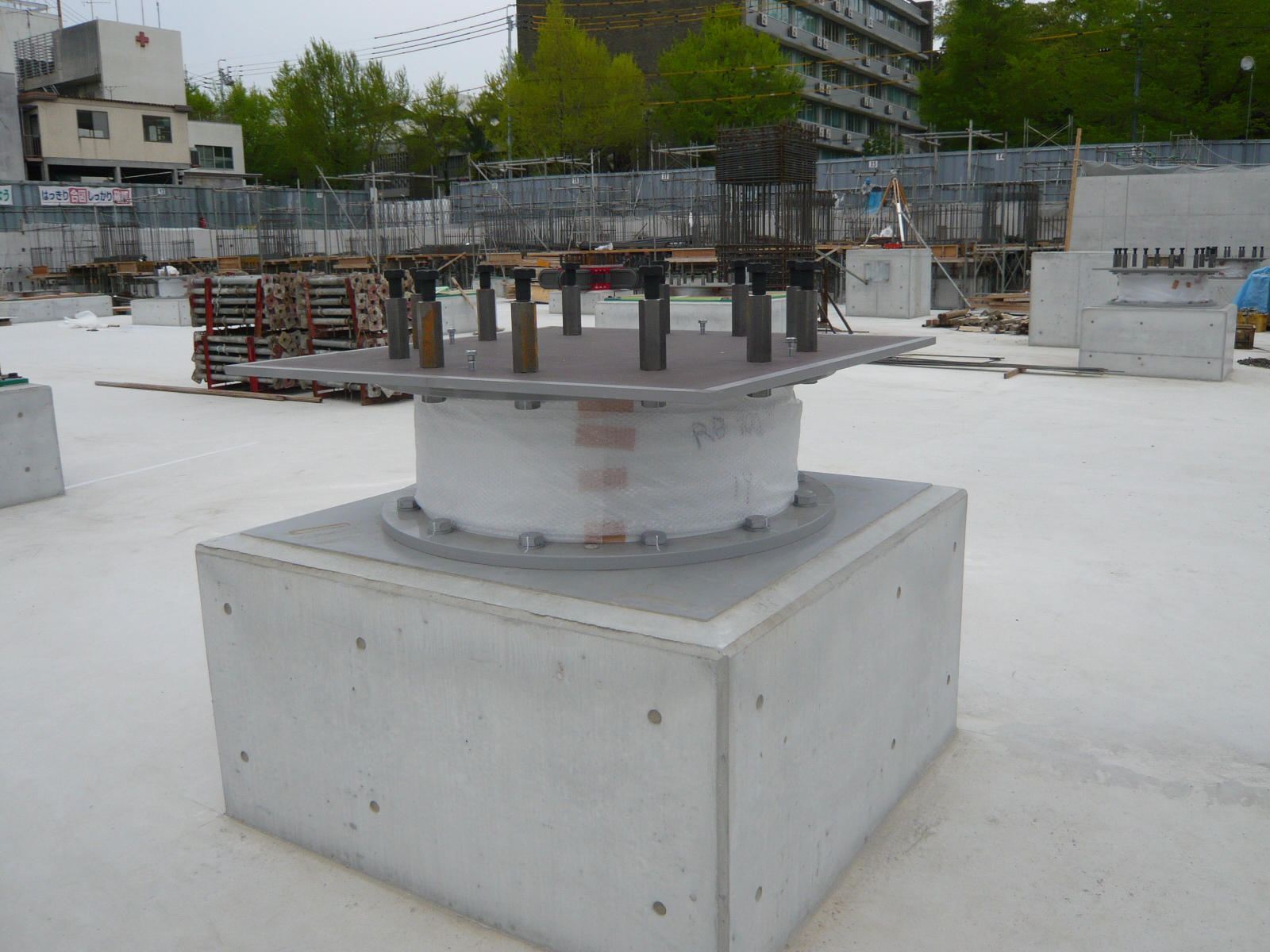

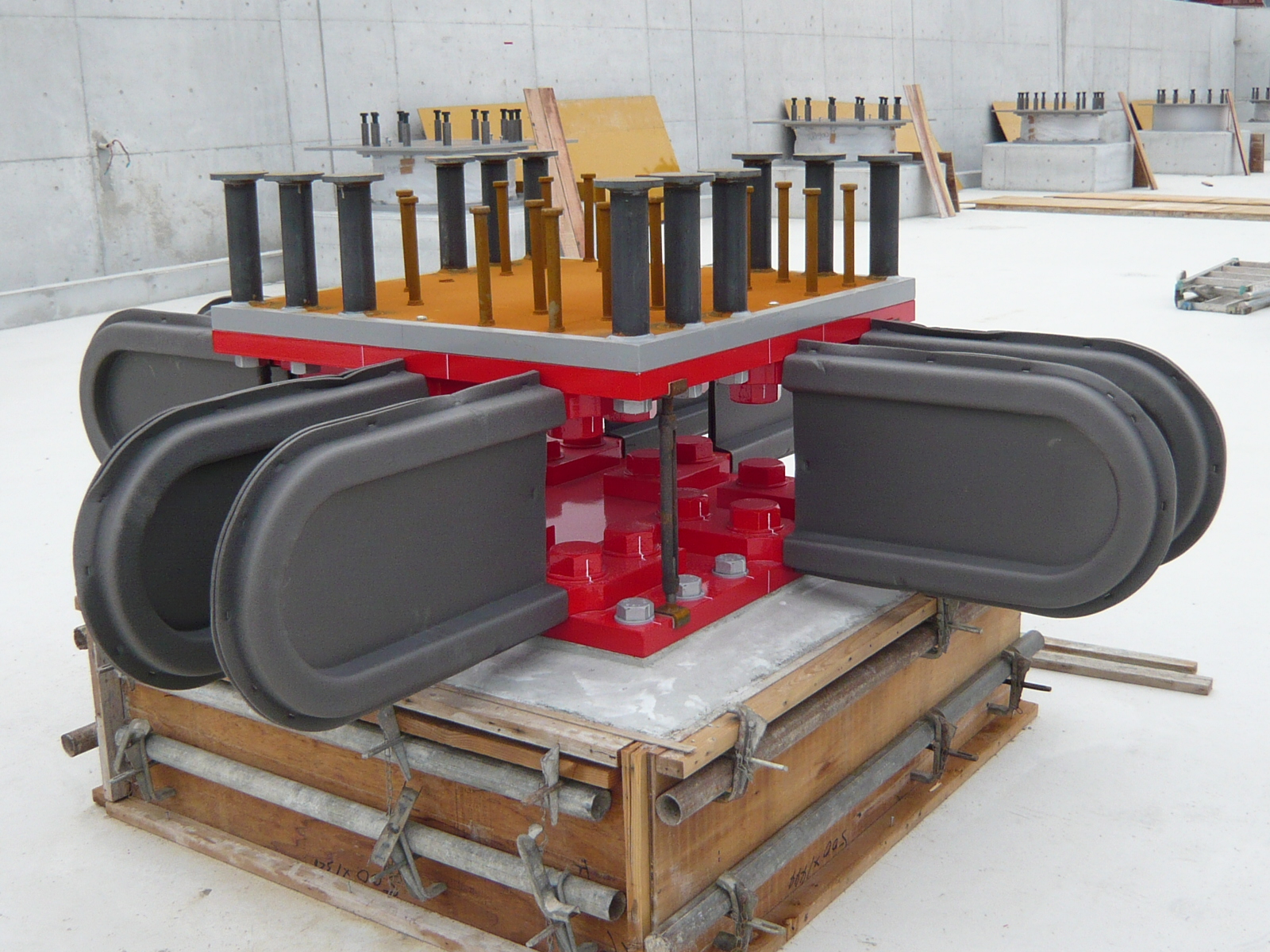

免震装置の様子

防水処理の様子(黒い部分)

建物本体工事の様子
建物本体工事の様子 その2
建物本体工事の様子 その3
建物本体工事の様子 その3
建物本体工事の続きです。コンクリート打ちがほぼ終了しました。建物内部では,1階から内装工事や設備工事を進めています。

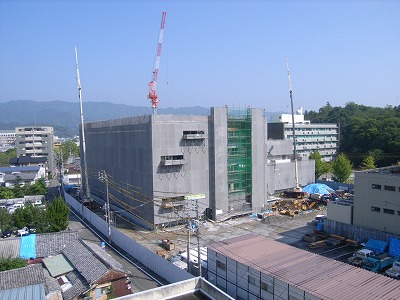

南西方向より

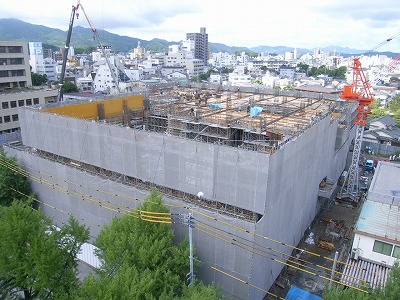

北東方向より

建物内部の様子

建物本体工事その4
建物本体工事の様子 その4
建物本体は屋上の防音壁を設置しました。建物内部では,引き続き内装工事や設備工事を進めています。
建物北側では車庫棟の建設も進んでいます。

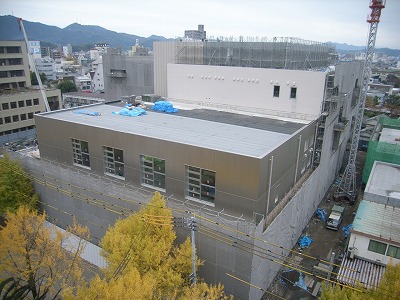

南西方向より
北東方向より

車庫棟の様子
